自疫情發生以來,基礎設施公司積極履行企業社會責任,全力支援抗疫工作,累計捐款捐物20余萬元。在做好疫情防控的同時,科學有序推進復工復產工作,目前,基礎設施公司已全面復工復產。
3月1日 福州項目復工

福泉高速連接線拓寬改造工程(B段)第1標段項目已復工在建點6個。項目在建點分布在福州市倉山區城門鎮潘墩村、蓮坂村、濂江村、樟嵐村。計劃返崗102人,已返崗管理人員和一線工人74人。
3月15日 襄陽綠化一期項目復工

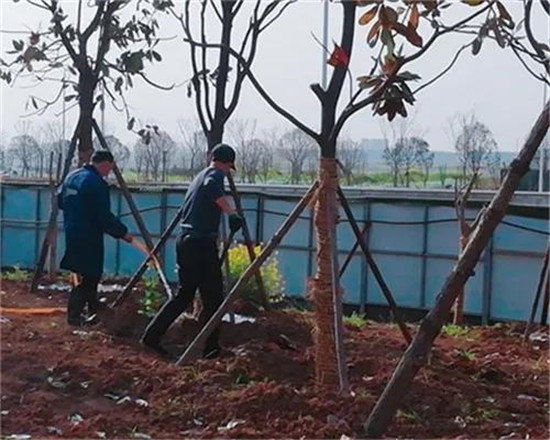

管理人員對進場工人測量體溫、實名制登記、查看綠碼、酒精消殺、進行安全交底、分發口罩后方可進入施工現場。管理人員按公司要求對工人分班組進行班前喊話,強調作業工序的安全防護措施。項目部領導定期巡視工地工人的防疫落實情況以及施工工作進展,項目部管理人員每日收集并匯總辦公人員以及工人的健康登記情況。
3月16日 浠水項目麗文大道北延伸線復工

因大部分工人都滯留在外地,公共交通未開通不能及時到崗,現階段充分利用當地的設備與人員組織現場施工。主要工作內容:箱涵土方開挖、橋臺土方回填碾壓。
3月16日 當陽城西生態片區PPP項目復工

對辦公區域及施工現場進行了全面消殺;項目部專設防疫專員對項目部所有管理人員配發口罩、酒精、每日上下班進行體溫檢測;施工現場實行封閉式管理,入口專設防疫專員,對進出場人員進行體溫檢測、酒精消毒、健康碼檢查及實名登記;施工現場醒目位置掛設防疫宣傳標語,并采取流動大喇叭、安全三級教育等形式強化疫情防控宣傳。

3月20日 鄖西棚改車家溝項目復工

對項目辦公區域、作業區域進行全面消毒、對工人進行登記、測體溫、查綠碼等,作業區域人員不可以聚集、正確佩戴安全帽、口罩防止感染,每天按照不同工種進行施工作業等。
3月21日 鄖西棚改洪臺項目復工

現場管理人員按公司及鄖西質監站要求進行了施工作業區安全大檢查,落實進場員工信息登記和三級教育,簽訂了防疫承諾書和工人用工勞動合同事宜,并有效組織了工人做好班前喊話,強調在各區域各部位施工作業的安全防護措施和安全操作規范,同時會嚴格把控工人的良好防疫防控衛生習慣,杜絕傳染。
3月21 襄陽東津片區項目復工

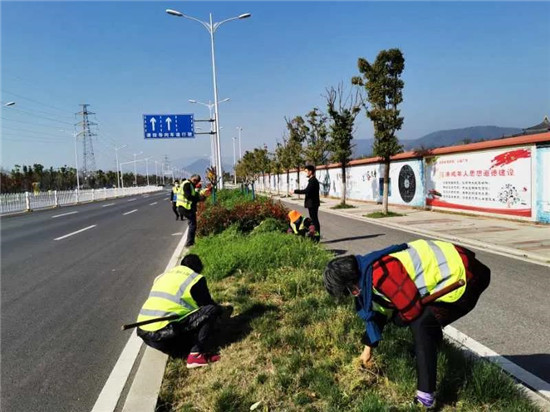

目前,七條電力管溝工區已復工11人;科技二標工區復工25人,進行溝槽開挖;芳樹路工區復工12人,已進行路沿石安裝工作;裝備制造園會展北路項目復工15日,已開展現場清理、箱涵施工及灰土回填等工作;鹿門大道項目復工裝載機一臺,開展路床砂礫石平整工作;東大溝東路綠化公園復工8人,已開展澆水、修復圍堰、修剪枝葉等綠化養護工作;各工區各類防疫物資已發放到位,工區工作已逐步正常化。
3月23日 英山項目復工

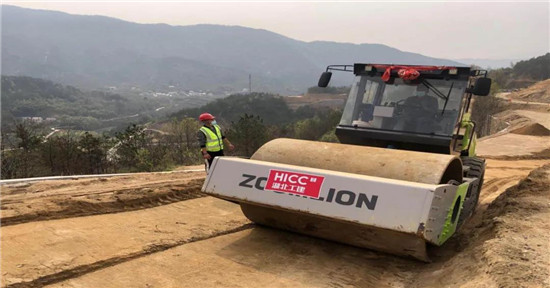

英山縣普通公路建養一體化項目已開工了(紅花至陶家河段、過路灘至石鎮段)兩條公路,兩條公路路基基本成型,擋土墻等防護工程進度與路基施工一致同步,合計完成產值近7000萬元,結構物施工也在有條不紊的開展。
3月24日 鄖西棚改校場坡項目復工

校場坡安置小區坐落于鄖西縣城關鎮校場坡社區,該項目由4棟建筑組成,包括2棟26層住宅樓,1棟17層住宅樓,1棟11層住宅樓,目前已開工3#樓17層、4#樓11層。計劃在確保疫情防控安全的情況下,完成3#樓17層住宅樓內墻抹灰工作。同時再次向業主反應圖紙設計問題及確定裝飾裝修作法。在疫情消除后進行大面積施工,對具備施工條件的住宅樓進行外墻抹灰、室內公共部分裝飾裝修及市政道路管網施工。
3月30日 公司機關復工

嚴格按照復工復產有關文件要求,實行分批復工,首批復工人員18名,分區分散辦公,并配發防護用品。辦公場所已進行嚴格消毒。
